Mantenimiento

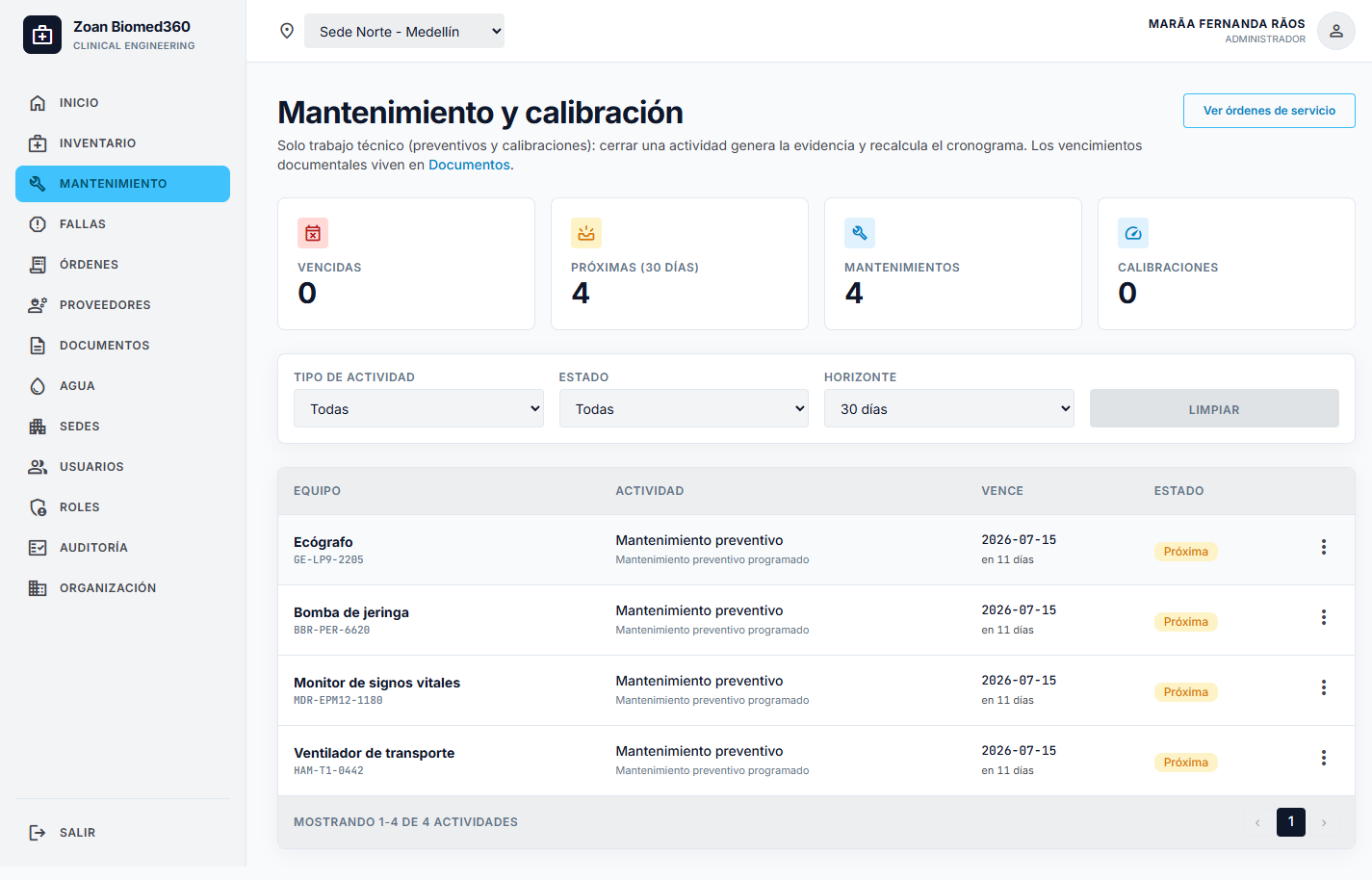

La pantalla Mantenimiento y calibración es el cronograma del periodo: el plan de preventivos, calibraciones, cambios de accesorio y mantenimientos locativos, con lo programado, lo ejecutado y lo vencido. Aquí se asigna el trabajo; el responsable lo documenta y lo cierra desde la orden de servicio.

Mantenimiento

Qué permite

  • Ver el plan con las tarjetas Vencidos, Pendientes, Ejecutados (cada una filtra la tabla) y Cumplimiento (ejecutados sobre lo que ya tocaba).
  • Buscar por equipo, serie, código, área o actividad, y filtrar por Actividad, Estado (todo el plan, vencidos, pendientes, ejecutados, cancelados) y Año. La sede la manda el selector de la barra superior.
  • Asignar (crea la orden) desde el menú ⋮ de una actividad programada: técnico interno o proveedor, fecha, hora y notas. Se crea la orden programada y le llega al responsable. Una calibración se asigna a un proveedor o laboratorio externo, que adjunta el certificado; la plataforma no deja asignarla a un técnico interno. Si tu institución calibra con patrones propios, registra esa calibración directamente en la hoja de vida del equipo (pestaña Documentación, certificado de calibración), con el nombre de tu laboratorio interno.
  • Asignar en lote: marca varias actividades (por ejemplo, las de una ciudad a la que va un técnico en comisión) y asígnalas de una vez.
  • Registrar cambio (sin orden) en un cambio de accesorio, cuando no amerita una orden: recalcula el próximo cambio.
  • Exportar lo filtrado: Cronograma PDF o CSV, con los mismos filtros de la pantalla.

Pulsar la fila de un equipo lleva a su hoja de vida; la de un evento locativo abre el panel de detalle con la actividad completa y las mismas acciones del menú.

Los vencimientos documentales (registros, certificados, pólizas) no están aquí: viven en Documentos.

AcciónPermiso
Ver el cronogramaVer mantenimiento
Asignar (crea la orden), también en loteGestionar órdenes de servicio en la sede de la actividad
Documentar y cerrar la ordenEditar equipos (desde la orden)

El Técnico no ve este tablero (es planeación de la coordinación). El técnico ejecuta desde Mi trabajo y la Agenda, y consulta el próximo vencimiento en la hoja de vida del equipo.

El cronograma automático de cambio de accesorios (RF-ING-BIO-007) genera las actividades programadas que aquí se listan.

Lo que el cronograma materializa

No todo lo que aparece aquí cuelga de un equipo. El cronograma genera cuatro tipos de evento, y cada uno nace de una declaración distinta:

TipoNace deCuelga de
Mantenimiento preventivoPeriodicidad y fecha base del equipoUn equipo
CalibraciónPeriodicidad de calibración del equipoUn equipo
Cambio de accesorioPeriodicidad del accesorioUn accesorio del equipo
Mantenimiento locativoPlan de actividades del espacioUna ubicación

En ningún caso se crean fechas a mano: se declara qué y cada cuánto, y el cronograma las materializa. Un calendario lleno a mano es una agenda, y con ella nadie puede demostrar que existe un programa de mantenimiento.

Mantenimiento locativo

Es lo que se le hace a un espacio, no a un activo: pintura, pisos, cubiertas, carpintería, señalización, fumigación. Se declara desde el árbol de ubicaciones con el botón Plan — ver Programar un mantenimiento locativo.

Sus eventos aparecen en este mismo tablero y en la exportación, con la actividad concatenada al tipo. En la columna Equipo no hay nada que poner: el objetivo es el espacio, y ponerlo bajo esa cabecera sería un rótulo falso.

Un locativo vencido es una brecha de habilitación

No es solo un atraso operativo. La Res. 3100 obliga a mantener las condiciones de forma permanente, así que un mantenimiento locativo programado y vencido lo propone el Plan de Adecuación como brecha del estándar de infraestructura.

Requiere el módulo de planta física

Si tu plan no lo incluye, no hay eventos locativos y el tablero se comporta exactamente como antes. Ver Planta física.

Verificaciones: lo que NO está aquí

Una verificación con límite —megado, presión de gases, temperatura de quirófano— no es un mantenimiento: es una medición que se juzga contra un criterio. No se programa en este cronograma; se registra desde la ficha del sistema técnico y se consulta en Planta física.

La distinción importa: un preventivo responde «se hizo»; una verificación responde «está dentro del rango».
