Programar y ejecutar un mantenimiento preventivo

Tomar un mantenimiento preventivo del cronograma, asignarlo a un técnico o proveedor (lo que crea su orden de servicio) y dejarlo ejecutado y firmado.

RequisitoDetalle
PermisoVer mantenimiento para ver el cronograma y Gestionar órdenes de servicio en la sede para asignar. Ejecutar y firmar la orden requiere Editar equipos.
RolesAsignan el Coordinador, el Administrador de dominio y el Administrador de la organización. Ejecuta el Técnico (o el proveedor) al que se le asigna.
Alcance por sedeLa sede del equipo debe estar en tu alcance.
PlanNo requiere ningún plan especial.

Ve a Mantenimiento en el menú lateral. Es el cronograma de la flota (Mantenimiento y calibración): los mantenimientos y calibraciones programados y su estado, con búsqueda y filtros por actividad, estado y año. La sede la eliges en el selector de la barra superior.

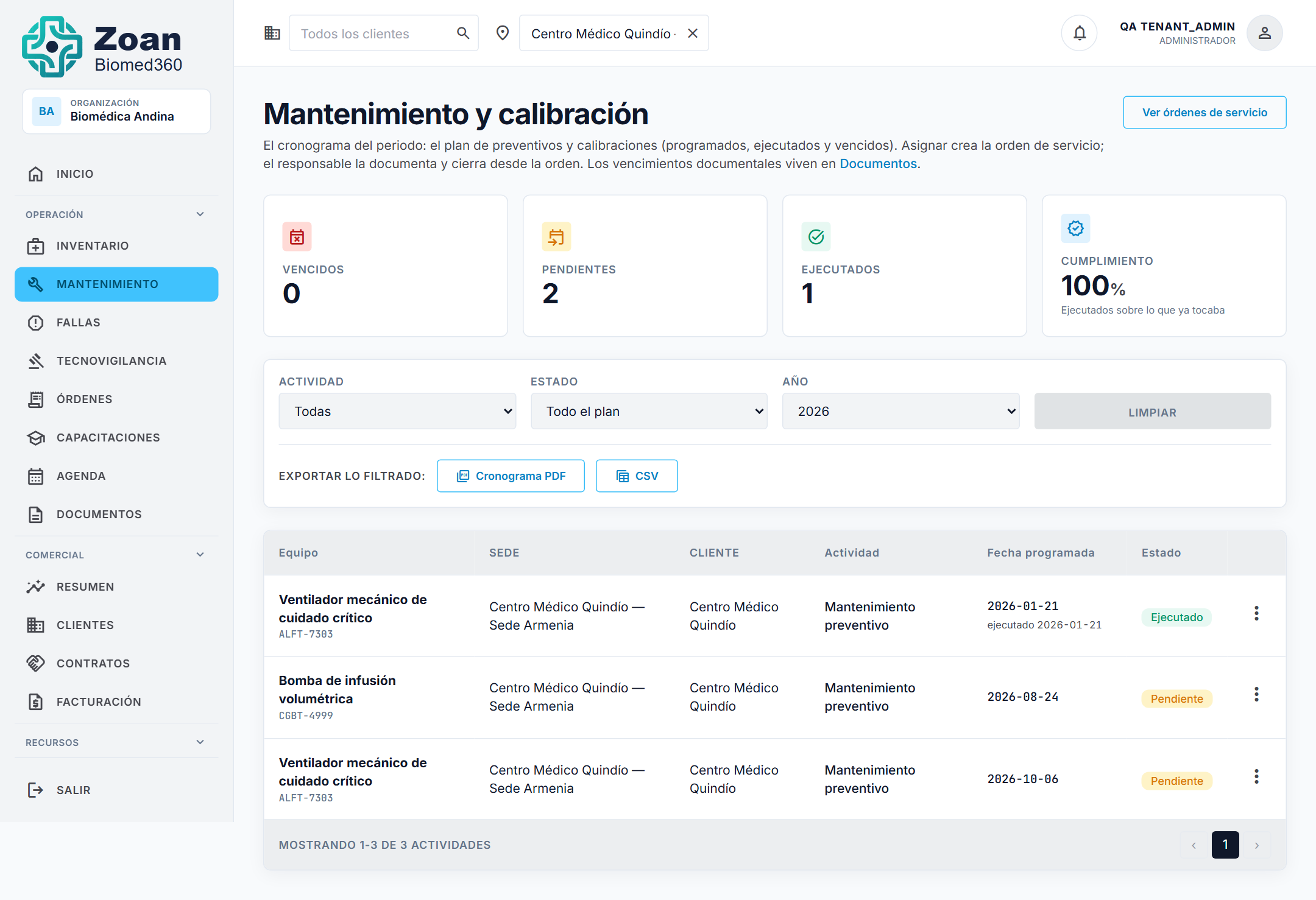

Cronograma de mantenimiento

Las actividades programadas provienen de la periodicidad definida en la hoja de vida de cada equipo (cronograma automático).

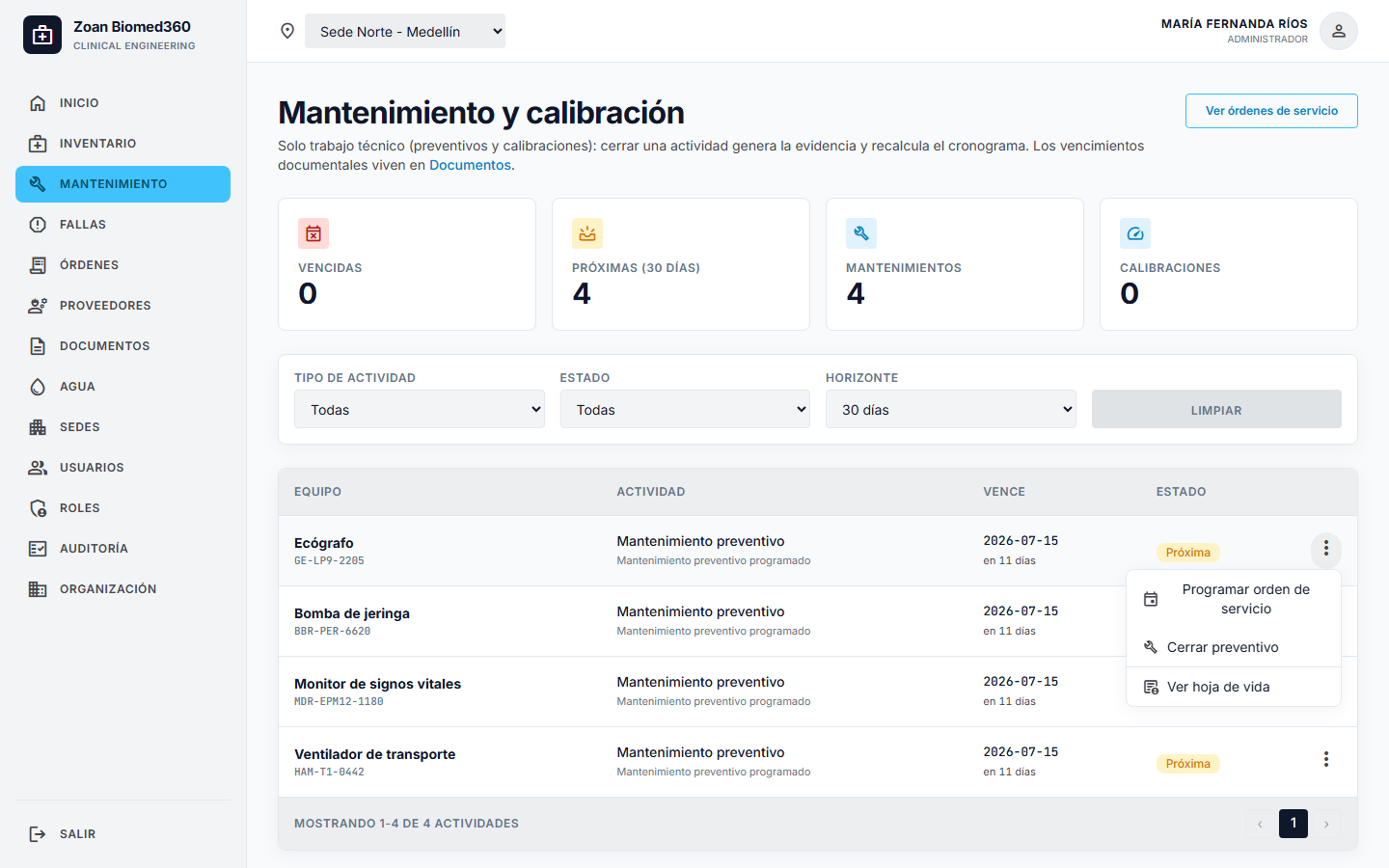

Filtra Actividad → Mantenimiento preventivo y Estado → Vencidos o Pendientes, o busca el equipo. En la fila, abre el menú ⋮ y pulsa Asignar (crea la orden).

Cronograma con el menú de la fila de un preventivo

Si son varias actividades para el mismo técnico (por ejemplo, una comisión a otra ciudad), márcalas y usa Asignar en lote.

En el formulario de asignación:

  • Responsable: Técnico interno o Proveedor, y elige quién.
  • Fecha programada (y, si quieres, Hora).
  • Notas de coordinación (opcional).

Confirma. Se crea la orden de servicio en estado programada y le llega al responsable en Mi trabajo y en la Agenda.

Formulario de asignación del mantenimiento preventivo

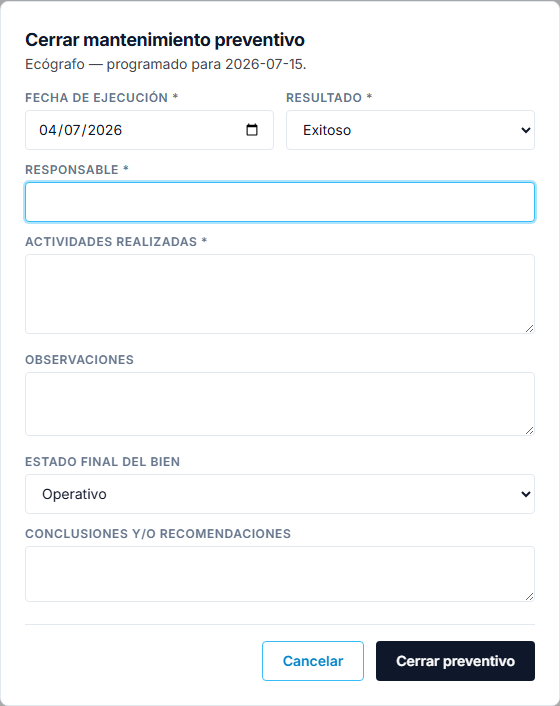

El técnico abre la orden (Ejecutar en Mi trabajo o en Órdenes), la documenta —fecha, actividades, resultado y, si la hay, la lista de chequeo— y la firma. Sigue Crear, ejecutar y firmar una orden. Al ejecutarse, la actividad del cronograma pasa a ejecutada.

  1. Al ejecutarse la orden, el equipo suma el preventivo a su historial en la hoja de vida.
  2. El cronograma avanza: se calcula la próxima fecha según la periodicidad, y la actividad sale de los vencidos.
  3. Sube el cumplimiento del plan de mantenimiento de Inicio y de Indicadores, que cuenta lo ejecutado a tiempo (a más tardar el último día del mes programado).
  4. La orden se cierra con firma electrónica con validez legal (Ley 527), que deja el documento inalterable.
  5. Todo queda en la auditoría.
  • El mantenimiento aparece como ejecutado en el cronograma y en el historial del equipo.
  • El cronograma muestra la siguiente fecha programada.
  • La orden de servicio queda cerrada y firmada, con su PDF sellado.
